2 veckor
Projekttid
7 nya grupper
Pool och spa
Mars 2026
Färdigställt

Projektet omfattade ny kraftmatning och styrning till en utomhuspool och ett fristående spabad vid en villa i Djursholm, Danderyd. Uppdraget genomfördes åt en familj som behövde en säker och robust elanläggning med tydlig styrning, frostskydd och energieffektiv drift. Arbetet planerades under februari 2026 och avslutades med driftsättning i mars 2026.
Så utfördes arbetet

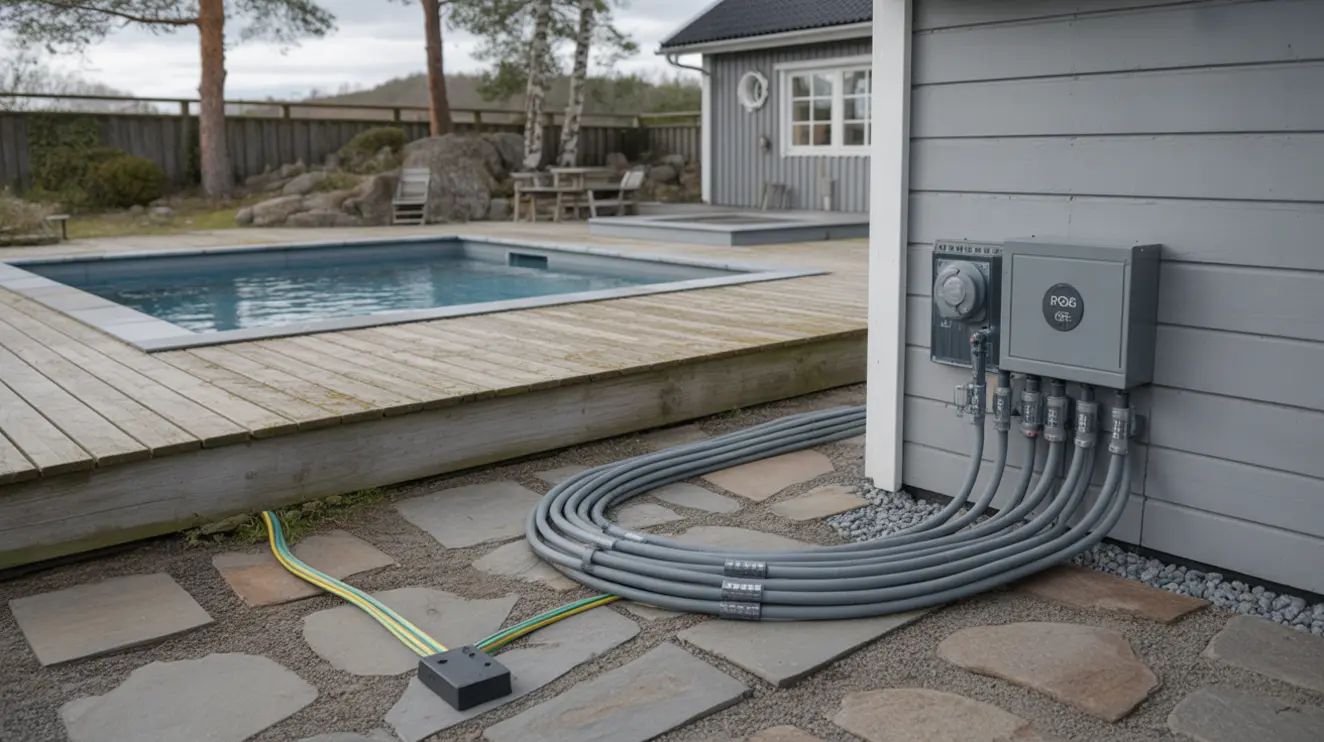

Förstudien klarlade att befintlig utomhusmatning hade varit underdimensionerad för samtidiga laster från värmepump, cirkulationspump, belysning, saltklorinator och spabad. Lastberäkningar gjordes och en ny matningsväg projekterades från husets huvudcentral till en undercentral i poolförrådet. En markkabel av typ N1XV 5G10 drogs i slätt kabelskyddsrör 50 mm. Ledningsförläggningen lades i sandbädd med 10 cm under och över kabel, och markeringsband placerades cirka 30 cm ovan kabeln innan återfyllnad. Genomföringar tätades för att motverka fuktinträngning.
I poolförrådet monterades en kapslad undercentral med tydlig märkning. En selektiv jordfelsbrytare 100 mA installerades som huvudsäkerhet för undercentralen, och separata 30 mA jordfelsbrytare av typ A avskilde spabad, poolpumpar och belysning. Gruppfördelningen omfattade dedikerade automatsäkringar till spabad 3-fas, poolvärmepump, cirkulationspump, saltklorinator, LED-belysning i pool, stämningsbelysning runt trädäck samt ett väderbeständigt serviceuttag. Samtliga kapslingar och uttag valdes i korrosionsbeständig klass och med rätt kapslingsklass för utomhusmiljö.
Ekvipotentialutjämning etablerades enligt gällande standard. En ringledare i koppar 16 mm² drogs och anslöts till armering, metallstegar och räcken. Samtliga anslutningar skyddades mot korrosion. Kompletterande lokalt jordtag kontrollerades och mätvärden dokumenterades. Noll- och skyddsledare separerades i undercentralen för att säkerställa korrekt selektivitet och funktion hos jordfelsbrytarna.
För styrningen byggdes ett kompakt styrskåp med kontaktorer, reläer, tidkanaler och ett astrour för belysningsscheman. En utomhusgivare och en rörgivare integrerades för att möjliggöra temperaturstyrd cirkulation och frostskydd. Kunden fick scenarier för normaldrift, nattläge och service. Styrkretsarna drogs i separata ledningsvägar från kraftkablarna för att minimera störningar. All kabelförläggning bands upp, märktes och dokumenterades med uppdaterat gruppschema och ledningslista.
Efter installation genomfördes isolationsmätningar, kontinuitetsprov, jordfelsbrytarprov och loopimpedansmätningar. Funktionstester verifierade att spabadets uppvärmning, cirkulation och belysning startade enligt program, att poolvärmepump och cirkulationspump följde scheman och att frostskydd aktiverades vid låga temperaturer. Anläggningen provkördes tillsammans med kunden och driftinstruktioner lämnades. Märkskyltar sattes på undercentral, brytare och ventiler så att funktion och avstängning framgick tydligt. Fotodokumentation och protokoll överlämnades vid slutgenomgången.
Resultatet gav en trygg och kapacitetsstark kraftmatning med tydlig styrning. Startströmmar hanterades utan att säkringar löste ut, och separata skydd för pool och spa ökade driftsäkerheten. Kunden upplevde en lugnare ljudnivå från pumpar genom bättre placering och dämpning, och belysningen runt pooldäcket skapade en jämn och bländfri miljö. Helheten färdigställdes i tid trots väderutmaningar, och tomten återställdes omsorgsfullt efter schakt och genomföringar.
Rådgivning och planering för pool- och spa-el
Intresserade kunder fyllde i formuläret och fick kontakt med en behörig elektriker som bedömde förutsättningar och önskad funktion. Förväntningar, laster och placeringar gick vi igenom i ett kort samtal som lade grunden för ett träffsäkert förslag. Tidsfönster och tillgänglighet samordnades så att arbete på tomt och i teknikutrymmen störde boendet minimalt.
Vid liknande uppdrag togs helheten om hand från matning och skydd till styrning och dokumentation. Kunder fick en tydlig kontaktväg, namn på ansvarig montör och uppdateringar när viktiga milstolpar passerades. Efter slutfört arbete överlämnades protokoll, märkscheman och enkla driftinstruktioner som underlättade fortsatt skötsel.
- ✓ Inledande behovsbedömning via telefon eller video genomfördes
- ✓ Platsbesök och mätning av matningsvägar och laster utfördes
- ✓ Förslag för kraft, skydd och styrning presenterades
- ✓ Tidsplan och samordning med schakt och poolleverantör säkerställdes
- ✓ Slutprovning, protokoll och överlämning av dokumentation genomfördes
